Usina de corrupção

Construção de Angra 3 se arrasta há décadas e acumula contratos escusos, como os que levaram Temer à prisão. VEJA visitou a obra, parada desde 2015

Por Leandro Resende
Atualizado em 29 mar 2019, 16h10 - Publicado em 28 mar 2019, 19h57

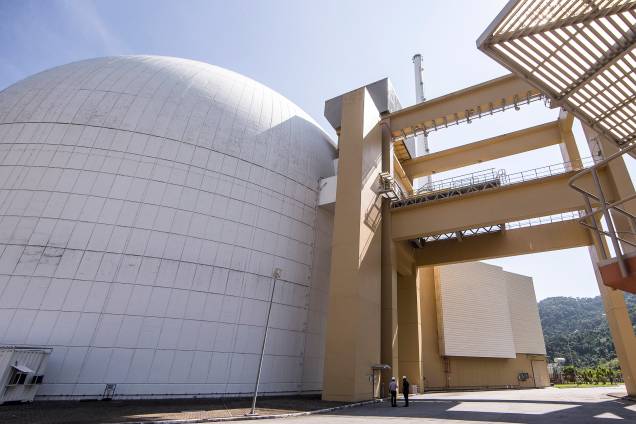

Toda segunda-feira às 11 horas soam as sirenes da Central Nuclear Almirante Álvaro Alberto, em Angra dos Reis, no Sul fluminense. O barulho intermitente deveria marcar o início do treinamento diário dos funcionários para reagir à necessidade de evacuação imediata, uma emergência de extremo risco nas usinas atômicas, mas na prática ele não altera em nada a rotina das poucas pessoas que circulam no local. As obras da usina, mais conhecida como Angra 3, estão paradas desde 2015, quando as investigações da Operação Lava-Jato enredaram o projeto em esquemas de corrupção e as fontes de recursos secaram. Seria até esperado, no conjunto de falcatruas desvendado nos últimos anos em quase todas as estatais, não fosse por um detalhe: Angra 3 começou a ser erguida há quarenta anos e até hoje não está pronta porque, entre outros problemas, a parte do leão dos 9 bilhões de reais lá despejados serviu para enriquecer políticos, entre os quais se destaca o ex-presidente Michel Temer, preso na quinta 21 (e solto quatro dias depois) justamente por causa de contratos suspeitos obtidos por pessoas da sua confiança na construção.

A primeira usina do complexo nuclear de Angra foi inaugurada em 1985 e a segunda, quinze anos depois – ambas com atrasos e denúncias diversas. Mas nada se compara à situação da terceira usina, uma obra que começou em 1984, parou dois anos depois, foi retomada em 2009 e interrompida novamente há quatro anos. O local onde deveria funcionar está tomado por poeira e sucata. Mesmo assim a obra consome, parada, 57,5 milhões de reais por mês, referentes ao pagamento de empréstimos do BNDES e da Caixa Econômica Federal e dos compromissos com as empresas terceirizadas que impedem que o lixo, as chuvas, o vento e a maresia destruam o pouco que saiu do papel.

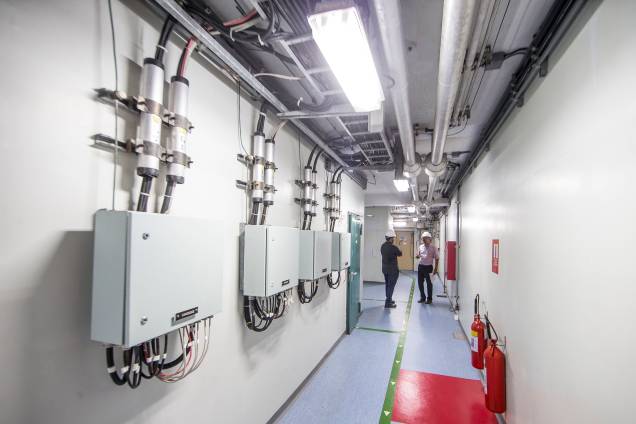

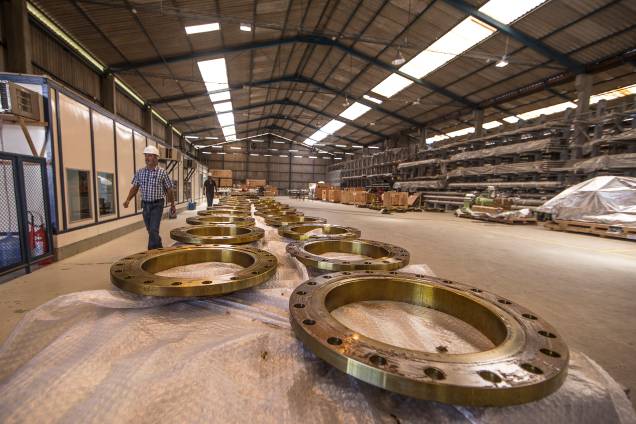

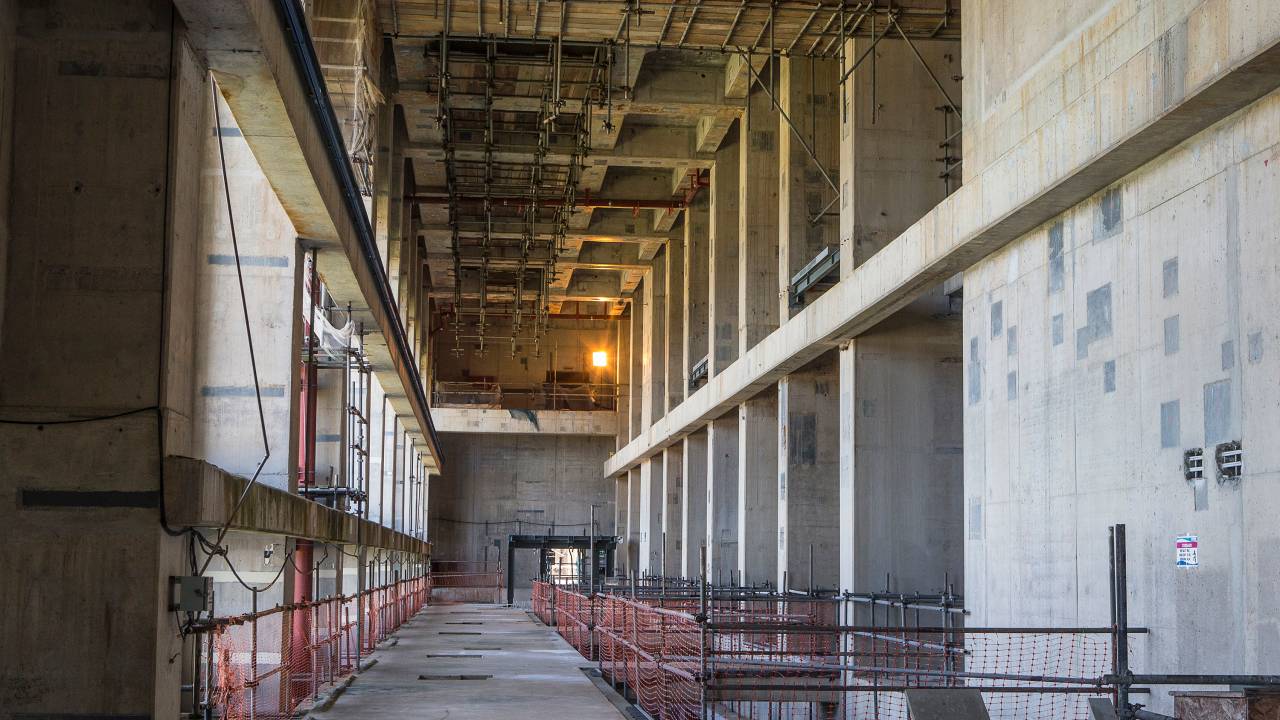

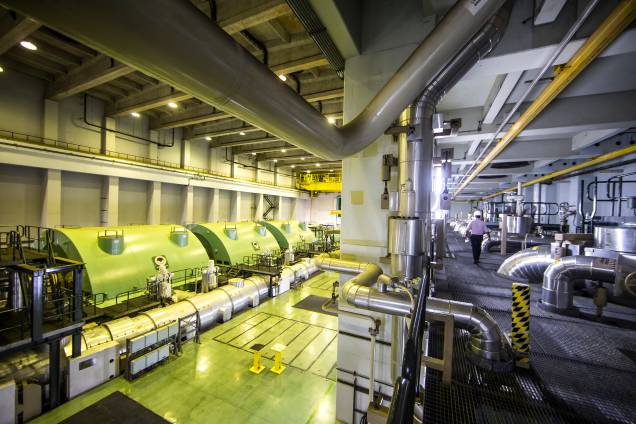

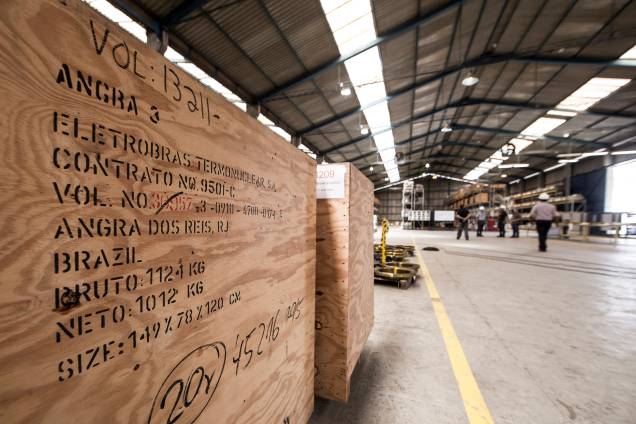

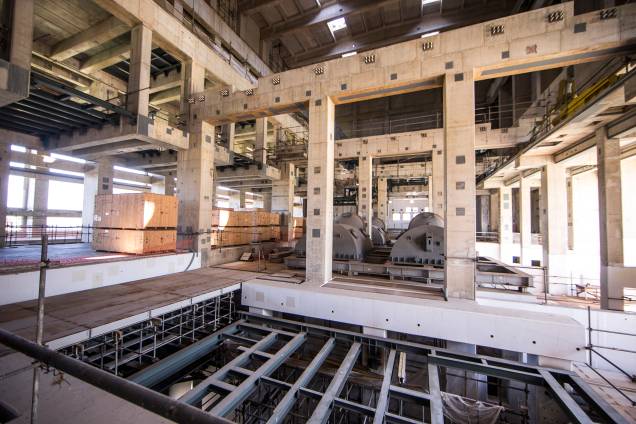

A Andrade Gutierrez, empreiteira que assumiu o projeto em 1983, ao ir embora deixou para trás o refeitório dos operários e uma estrutura para produção de concreto. O edifício inacabado do reator está coberto por uma tenda do tipo das de circo. Quando VEJA visitou o canteiro abandonado, na segunda 25, não mais que 120 pessoas trabalhavam na manutenção, longe das 4.000 dos bons tempos. Peças que chegaram no começo da construção permanecem armazenadas nas caixas há quatro décadas. “Nada do que foi comprado está obsoleto”, garante o presidente da Eletronuclear, Leonam Guimarães, no cargo desde que o almirante Othon Pinheiro foi derrubado pelas denúncias de esquemas de corrupção em Angra 3.

Albuquerque afirmou a VEJA que pretende iniciar em abril uma pesquisa de mercado com empresas interessadas em participar da conclusão das obras, antes de decidir qual o melhor modelo de negócio para Angra 3. Ele calcula que para terminar a construção serão necessários mais 14 bilhões de reais. Se não houver nenhum sobressalto, a previsão é de retomada no ano que vem e conclusão em 2026. “É melhor que, apesar dos atrasos, a usina seja concluída. Senão, a conta bilionária do que já foi investido ficará para o contribuinte pagar”, diz Albuquerque, repisando o óbvio.

Continua após a publicidade

Eventuais interessados em construir Angra 3 vão enfrentar um problema adicional: balneário conhecido pela beleza e tranquilidade, o município de Angra dos Reis se transformou, há cerca de dois anos, em praça de guerra de traficantes de drogas por território. No dia da visita de VEJA, uma operação da PM terminou em tiroteio entre bandidos e traficantes a uma distância de vinte minutos do local da usina. Em março, um comboio que transportava urânio enriquecido (o material de que é feita a bomba atômica) viu-se no meio do fogo cruzado. Entre 2017 e 2018, o número de homicídios dolosos em Angra cresceu 52%, a maioria decorrente de disputas entre facções por bocas de fumo. Segundo investigadores ouvidos por VEJA, a cidade situada estrategicamente entre o Rio de Janeiro e São Paulo e à beira-mar se tornou porta de entrada do contrabando dos fuzis que abastecem as quadrilhas. No próprio complexo nuclear, os caixas eletrônicos foram desativados por falta de segurança.

A conclusão da construção de Angra 3 foi definida como “prioridade” pelo ministro de Minas e Energia, Bento Albuquerque. A ver. Erguida sobre promessas, a usina inacabada por enquanto faz jus ao nome da Praia de Itaorna, aterrada no século passado para que o complexo atômico fosse erguido. Em tupi-guarani, Itaorna significa “pedra podre”.

Publicidade

Matéria exclusiva para assinantes. Faça seu login

Este usuário não possui direito de acesso neste conteúdo. Para mudar de conta, faça seu login

Semana Black Friday

A melhor notícia da Black Friday

BLACK
FRIDAY

MELHOR
OFERTA

Digital Completo

Acesso ilimitado ao site, edições digitais e acervo de todos os títulos Abril nos apps*

Apenas 5,99/mês*

ou
BLACK
FRIDAY
Impressa + Digital
Impressa + Digital

Receba 4 Revistas no mês e tenha toda semana uma nova edição na sua casa (a partir de R$ 8,90 por revista)

a partir de 35,60/mês

ou

*Acesso ilimitado ao site e edições digitais de todos os títulos Abril, ao acervo completo de Veja e Quatro Rodas e todas as edições dos últimos 7 anos de Claudia, Superinteressante, VC S/A, Você RH e Veja Saúde, incluindo edições especiais e históricas no app.
*Pagamento único anual de R$71,88, equivalente a 5,99/mês.

PARABÉNS! Você já pode ler essa matéria grátis.
Fechar

Não vá embora sem ler essa matéria!
Assista um anúncio e leia grátis
CLIQUE AQUI.
